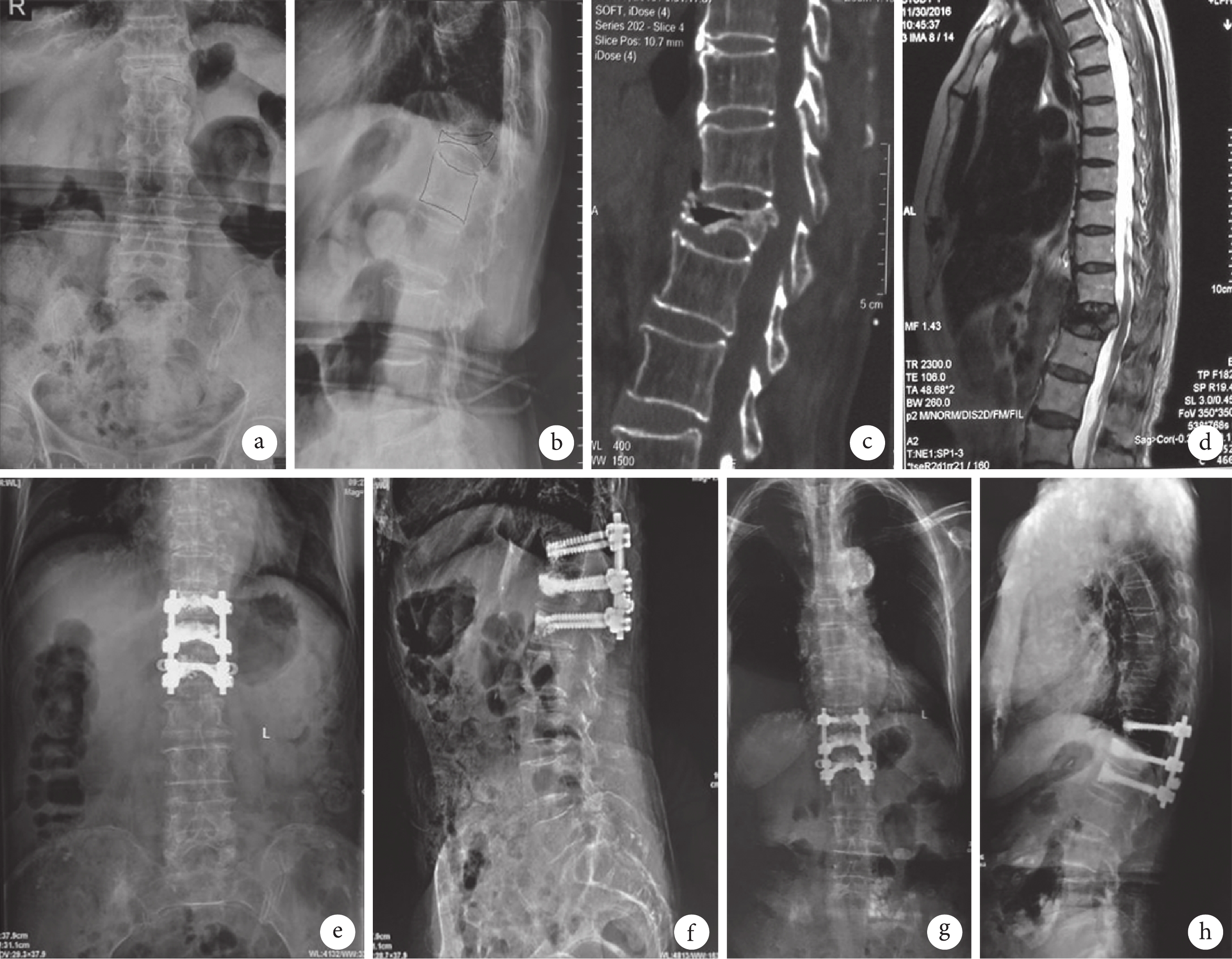

目的 探討后路短節段固定骨水泥增強治療Ⅲ期 Kümmell 病伴椎管狹窄患者的療效。方法  2012 年 6 月—2017 年 1 月,采用后路短節段固定骨水泥增強治療 36 例Ⅲ期 Kümmell 病伴椎管狹窄患者。其中男 12 例,女 24 例;年齡 55~83 歲,平均 73.5 歲。病程 2~8 個月,平均 4.6 個月。術前骨密度檢查示患者脊柱均存在不同程度骨質疏松。病變節段:T10 4 例,T11 7 例,T12 8 例,L1 9 例,L2 8 例。神經功能采用 Frankle 分級:B 級 4 例,C 級 12 例,D 級 13 例,E 級 7 例。記錄手術時間、術中出血量、骨水泥注射量、住院時間,以及術前、術后 1 周、末次隨訪時疼痛視覺模擬評分(VAS)、Oswestry 功能障礙指數(ODI)、后凸 Cobb 角、傷椎前緣高度,并觀察術后骨水泥滲漏情況。結果 36 例患者均順利完成手術。手術時間 90~145 min,平均 110.6 min;術中出血量 198~302 mL,平均 242.5 mL;骨水泥注射量 8.3~10.5 mL,平均 9.2 mL;住院時間 7~12 d,平均 8.3 d。術后患者均獲隨訪,隨訪時間 12~26 個月,平均 24.5 個月。術后 1 周神經功能 Frankle 分級:B 級 2 例,C 級 8 例,D 級 12 例,E 級 14 例,較術前顯著改善(Z=2.000,P=0.047)。術后 1 周及末次隨訪時 VAS 評分、ODI、傷椎前緣高度、后凸 Cobb 角均較術前顯著改善(P<0.05),術后 1 周與末次隨訪時比較差異無統計學意義(P>0.05)。2 例術后 1 周發現無癥狀骨水泥滲漏至椎間盤,1 例術后 8 個月發生鄰近椎體骨折。隨訪期間均無內固定物松動、斷裂等并發癥發生。結論 后路短節段固定骨水泥增強治療Ⅲ期 Kümmell 病伴椎管狹窄安全、有效,可避免神經損傷加重和長期臥床并發癥。
